石材幕墙施工工艺及技术要点论述
耿超
生成PDF 清样下载 引用

复制成功

导出题录

参考文献( GB/T 7714-2015 ) 复制

耿超,. 石材幕墙施工工艺及技术要点论述[J]. 建筑技术学报,2023.11. DOI:10.12721/ccn.2023.157105.
摘要:
建筑幕墙是集技术、功能和艺术于一体的外围护结构,起到保温隔热、防风防雨降噪和装饰作用。石材幕墙具有自然质感好、坚固耐用、安装方便、抗压保温性能好等优点,在建筑工程施工中得到广泛应用。本文结合某公共建筑工程案例的实际经验,介绍石材幕墙施工工艺及技术要点,为同类工程施工提供参考借鉴。
关键词: 石材幕墙施工工艺技术要点
DOI:10.12721/ccn.2023.157105
基金资助:

石材幕墙是使用天然、人造或复合石材的建筑外围护结构,除了石材外依赖连接件等支承结构构成完整结构受力体系。随着建筑工程领域的不断发展,石材幕墙施工技术也日益成熟,已形成较为完善的技术体系。然而在具体工程建设中,还需要结合工程建设需要选用适合的施工方法及流程,对施工重难点采取针对性的解决策略,以保证石材幕墙施工质量、安全和工期、成本。

1.石材幕墙施工工艺

1.1工程概况

某公共建筑工程包括博览馆、企业馆和地下车库3个子项工程,1#博览馆为3层建筑,高24.0m,采用钢框架结构形式,建筑面积18477.62㎡,2#企业馆为4层建筑,高18.0m,采用钢筋混凝土框架结构形式,建筑面积1227.64㎡。博览馆和企业馆幕墙结构类型包括玻璃幕墙、石材幕墙和金属幕墙。其中石材幕墙工程量18153㎡,幕墙结构使用年限25年,基本风压0.45KN/㎡,基本雪压0.40KN/㎡。

1.2施工工艺

该工程石材幕墙采用35mm石灰石,钢龙骨主楞骨选择120x60x4mm镀锌钢管,次楞骨选择50x50x4mm镀锌角钢,采用M8不锈钢石材背栓组。主楞骨与次楞骨一端焊接另一端栓接,采用12#槽钢镀锌连接件与主楞骨栓接,使用200x200x8mm镀锌后置埋件与钢结构、槽钢焊接,使用槽钢+后置埋件+M12化学锚栓与混凝土结构连接。详情见图1。试试v对的方法对方图片3.png

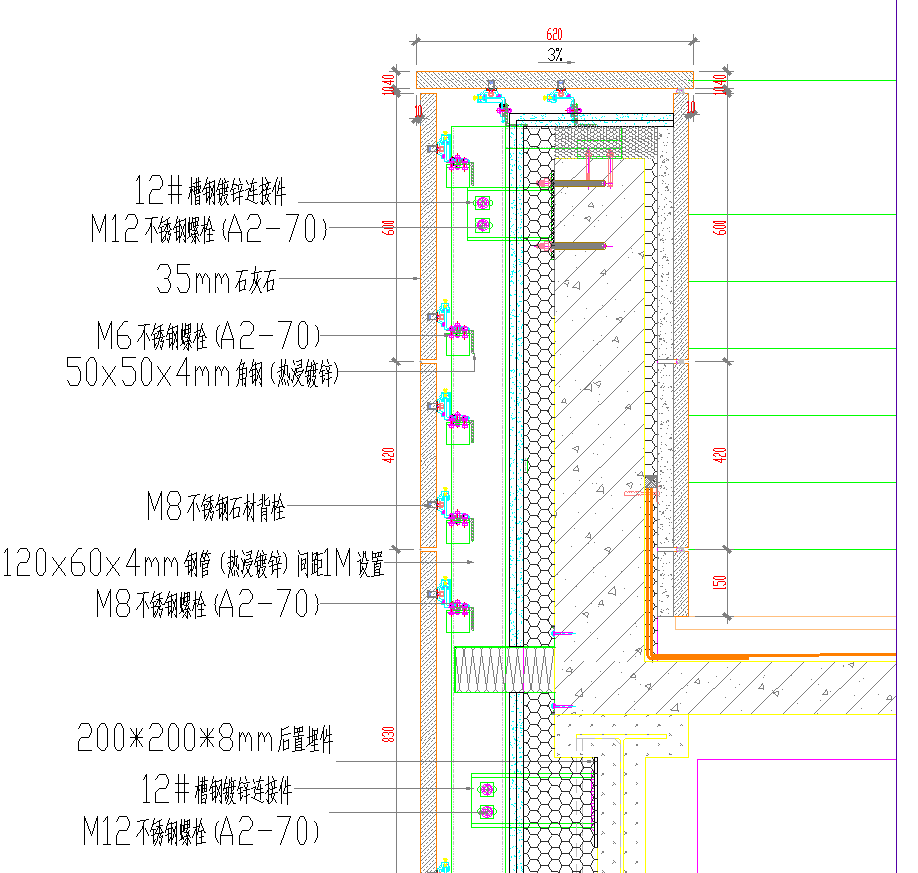

图1:石材幕墙工艺图

2.石材幕墙施工技术要点

石材幕墙施工前要做好相应准备工作,做好材料机具准备、技术准备等方面工作。要确保选用的石材面板、型钢骨架、防腐材料等符合设计要求,配套部件齐全,进场前对施工材料和机具进行验收检验,验收合格方可入场,对材料机具进行分类存放,并组织技术人员熟悉图纸,做好施工方案交底和技术交底等工作。

2.1测量放线

在现场施工前,组织测量放线人员完成测量放线工作,使用全站仪、水准仪、激光垂准仪、钢卷尺等仪器,依据平面图、结构图等复核基准点线、轴线,布置水平标高、垂直钢线等,控制测量放样误差在允许范围内,为石材幕墙施工做好现场准备工作。

2.2连接件安装技术要点

立柱中心线为连接件中心线,安装连接件控制偏差<2mm,拉水平线控制水平、进深位置,确定基准线后做好预埋件中线和竖向龙骨放线工作。在屋面和后置埋件分别使用M10和M12化学锚栓,锚杆旋进孔内达到进孔深度要求,保证药剂搅拌均匀。后置埋件四周与钢结构腹板采用焊接连接,采用角焊缝,以较薄零件厚度作为焊脚尺寸,在后置埋件安装前与12#槽钢连接件焊接加工,焊缝等级均为3级。

连接件焊接作业后,由管理人员逐个检查验收,不合格部位要及时返工,确保连接件安装达到设计要求。对安装好的预埋铁件重新进行防腐处理,清理干净焊渣后刷涂防锈漆和保护面漆,以弥补焊接作业对防腐层的破坏。

2.3立柱安装技术要点

安装立柱前,采用拉进法检查立柱的直线度,控制误差在合理范围内。对不达标的立柱进行矫正,通过验收方可上墙安装。按照设计尺寸对立柱冲孔,保证冲孔位置精准,然后在根据放线位置按照先下后上顺序安装。

依据施工图对主梁加工孔位进行检查,确认无误后使用螺栓连接立柱和连接件,根据连接件上长孔和方通长孔调节立柱前后、上下位置,对立柱进行适当调整以保证垂直度与水平度,再上紧螺母。布置角位垂直钢丝作为定位基准,安装角位立柱,保证石材幕墙外面的平整度。安装钢龙骨根据层间高度预留竖向立柱伸缩缝,以钢方管作插芯,确保连接长度≥400mm。安装龙骨后,使用测量仪器对横、竖框中心线进行测量,调整龙骨到设计位置。

2.4次楞骨安装技术要点

在技术交底时绘制次楞骨安装垂直剖面图,在立柱上绘制安装位置尺寸等信息,明确安装分格的要求,确保尺寸高度精准,可用于指导施工。测量放线时要在每根立柱上标注次楞骨的准确位置,将每层水平线作为标准,从中间向上分线,放线完成后抽样检查次楞骨水平度。如果次楞骨角码进出、标高不满足要求,要马上调整至满足要求。

安装次楞骨时,使用不锈钢螺栓固定角钢次楞骨,调整垫片位置紧固螺栓,调整次楞骨水平后安装铝合金挂件,中间垫尼龙垫片预防电化腐蚀现象的发生,然后调整铝合金挂件水平标高、进出。为避免出现横向温度变形现象,在次楞骨与立柱连接处加设弹性垫片,在龙骨安装过程中使用无机富锌漆进行防腐处理,

在安装完成后,检查次楞骨是否就位、是否水平,以及次楞骨与立柱接口的吻合情况等,对螺栓连接是否牢固进行抗荷载试验。石材幕墙立柱安装标高偏差≤3mm,轴线前后和左右偏差分别≤2mm/3mm,相邻立柱距离偏差≤2mm;横梁安装时相邻横梁水平标高偏差≤1mm,不超过35m石材幕墙同层标高偏差应≤5mm,超过35m石材幕墙横梁同层标高偏差≤7mm,连接件、垫片安装在预定位置且牢固严密,确保安装质量达标。

2.5避雷节点施工技术要点

根据均压环分布图了解情况,使用接地电阻测试仪检查每个均压环,确保检查数值符合设计值,若存在问题需及时汇报监理。对扁钢、钢筋均压环都进行四面焊接,其中扁钢均压环搭接长度≥8mm,钢筋均压环≥12mm,使用铜丝导线将均压环与立柱连接。

立柱阳极氧化膜或氟碳喷涂面属于非导体,需要在龙骨立柱上下连接时磨掉非金属面,然后再连接。均压环连接后,使用接地电阻测试仪进行电阻测试,确保接地电阻<10Ω。

2.6石材板块安装技术要点

本工程采用35mm石灰石幕墙,由于石材板块安装是幕墙工程的成品环节,要做好前期准备工作,再进行板块安装、加固、验收等工作。根据工程进度计划和施工需要安排施工人员,每组人员3到6人,新老搭配合理。要做好检查验收工作,检查内容包括板块数量、规格是否正确,是否有损坏、色差超标、误差超标或未到场情况,堆放是否可靠等,检查背栓等材料是否满足施工需要,验收胶是否质量异常,清理并调整排栅以满足施工要求。

石材板块安装时,从幕墙顶部吊纵向平面线,吊线时需考虑石材幕墙本身平面调节能力及其与其他幕墙的配合,在各平面转角吊竖直线。结合施工情况确定幕墙底边位置,在竖直线间拉水平线,以确定幕墙平面。然后在挂件上固定石材板块,板块上已安装铝合金扣件和背栓,调整平齐后紧固螺栓。以前一块石材板块和平面线为基准安排后续的石材板块,要及时加固以提高安装成功率。安装过程中,要对安装全过程进行检查验收,加强质量控制,验收内容包括板块、胶缝等各个方面,关注幕墙横缝、竖缝的直线度和拼缝宽度等情况,控制误差在允许范围内。

2.7石材幕墙施工注意事项

石材幕墙施工中容易出现石材板缝不平直、横梁立柱连接不牢固等问题,要采取积极有效的质量控制措施。为了防控石材板缝不平直、宽度不一致的问题发生,需要严格控制板块加工质量,控制板块平直度、尺寸误差,选择适合的安装方法;针对横梁和立柱连接不牢、立柱和主体结构连接不牢等安装问题,应采用合适的连接方式,配以精准的测量方法和可靠的调整措施;针对防水、防火性能差的问题,要选择优质的防水材料和防火材料,并采取防水密封和防火涂料涂装等处理措施。

结语:

综上所述,石材幕墙在建筑领域的应用越来越广泛,而为了充分发挥石材幕墙的价值,需要在实践中不断总结施工经验,对幕墙施工技术进行优化调整,实现石材幕墙施工的规范化与标准化。在具体工程施工中,要结合本工程实际情况,预估分析可能遇到的难题,优化施工工法,严格按照工序规范施工,落实质量安全管理措施,提高石材幕墙施工质量与效率。

参考文献:

[1]赵应虎.开放式石材幕墙与建筑表面之间防水处理方法研究[J].重庆建筑,2022,22(10):58-60.

[2]李国诚.绿色节能建筑多类型幕墙装饰系统施工技术[J].石材,2022(10):39-41.

[3]刘阳,陈钊君,叶葵芳等.建筑施工中外墙干挂石材的施工技术[J].中国建筑装饰装修,2022(17):68-70.

[4]周永生.建筑装饰工程中石材幕墙施工技术研究[J].中华建设,2022(08):133-135.

》在线投稿系统

*文章题目:
*作者姓名:
*电子邮箱:
*通讯地址:
*联系方式:

  备      注:

*上传稿件:

支持上传.doc,.docx,.pdf,.txt,.wps文件

投稿须知:

1、审稿结果将于1~7个工作日以邮件告知,请注意查收(包含录用通知书、审稿意见、知网CNKI查重报告)。

2、提交投稿后,若7个工作日之内未接到录用通知,则说明该文章未被录用,请另投他刊。

3、凡投寄本刊稿件,如在内容上有侵权行为或不妥之处,均应文责自负。本刊有权对来稿进行文字编辑、加工和修改,如不同意,请附说明,以便妥善处理。

4、多作者文稿署名时须征得其他作者同意,排好先后次序,通知用稿后不再改动。

5、凡投往本刊稿件一经录用发表,其版权归本刊所有。

6、本刊已全文录入中国知网、万方、维普等数据库,如作者不同意被收录,请提前申明,未申明者,本刊一律视为同意被收录。

7、请勿一稿多投。
