前言:机电设备的施工管理成为水利工程项目施工的重要组成部分,为了达到提升施工质量的目标,则需要技术人员掌握现场施工的基本工艺,这已经成为保证施工质量的关键点。因此为实现该目标,则应掌握机电设备安装的关键工艺,这也是本文研究的主要目标。
1.施工工艺分析
在水利工程项目中,变压器施工是大型机电设备安装就位管理的重点内容,本阶段施工的关键工艺包括以下几点。
1.1施工准备工作
准备工作中了解国家相关技术标准,并由专业测量人员记录变压器与轨道中心线的标准桩号以及轨道面高程等数据,在显眼位置划出标记。全体施工人员在施工前应掌握使用图纸与安装作业说明书等,并做好技术交底等;在现场设置临时工具房与仓库,用于存储变压器。
1.2主变安装
设备安装的关键工艺点包括:(1)根据图纸确定地脚螺栓的高程以及轨道底面高程。(2)根据图纸中规定的间隔尺寸以及拉线限制的高程数据要求,选择专业焊接施工人员将地脚螺栓焊接在插筋上并增设地脚螺栓。(3)按照图纸下料,使用经纬仪与水准仪等检测、调整,在确定其满足设计要求后,即可安装轨道压板并紧固螺栓,直至整个轨道安装施工结束[1]。
在变压器安装中,应严格按照说明书吊起变压器,此时可根据厂商确定的专用吊点准备施工车辆,将变压器吊运到变压器轨道上;采用牵引的方式将变压器从轨道上运送至指定位置,在运输过程中需要注意避免出现严重的振动或者冲击等,所以在施工中应采用防倾倒以及防止内部结构变形等措施。根据发包人提供的绝缘油以及变压器油箱中残油做试验,若混油试验结果显示满足相关规定,则证明其施工质量符合工艺要求;在放油结束后检查变压器结构,确定无异常后即可签字确认并做好记录。
1.3主变内检
(1)变压器器身检查应在无风、无尘的环境下进行检测,同时内检期间应尽量控制设备暴露的时间,注意避免设备受潮等。(2)主变压器内检前,技术人员可先打开顶部阀门注油排氮,在确定氮气彻底排空后再排油,之后打开进入孔全面探查变压器内部,此时在检查处理中应确保每个检查项目均由厂家签字并记录。在进入器身内检查的工作人员应准备专业的工作服并佩戴防护设备等。(3)内检期间应先清理油箱中的杂物,再用绝缘油彻底冲洗后直至将内部的残油清理干净,最后密封。
1.4附件安装工艺
1.4.1安装储油柜
安装储油柜的关键工艺技术包括:(1)在安装前应打开侧面封盖并用无水酒精将其彻底清洗干净;(2)清理隔膜袋之后,可先用氮气缓慢撑开,检查有无泄漏问题,确定性能合格后可将其安装至储油柜中。安装隔膜袋时应将其彻底平铺到储油柜中,以此来保证隔膜袋的呼吸功能正常。(3)主变内检中可用导向棒校准方向,在穿入连接螺栓后用扳手紧固。
1.4.2安装套管升高座
(1)安装前可先用无水酒精彻底清理内壁;(2)拆除变压器器身升高座底的法兰临时盖板,在用无水酒精清洗干净后,即可涂抹密封胶并增设垫圈;(3)吊装升高座,按照厂家提供的升高座安装方位进行校准,确定符合工艺规范后即可[2]。
1.4.3油管路安装工艺
(1)在安装油管路前可先打开封盖,蘸无水酒精清理管路内壁;(2)所有能提前连接的管路应先在地面连接好,并且清洗干净的管路应做临时存放;(3)安装施工前可根据出厂信息在法兰上打好编号;(4)连接施工中可先涂抹密封胶再涂抹密封圈,在确定其位置正确后用扳手拧紧螺栓。
1.5密封性检查
在变压器安装结束后,在储油柜胶囊经过氮压法对变压器密封性进行评估,其中的关键点为:从储油柜胶囊入气管位置用纯度大于99.9%的氮气做加压施工,最终使变压器油箱盖上可以承受0.03MPa的压力且维持24h后,检查变压器本体与附件有无渗漏等问题,在发现本体与附件无渗漏后即证明其施工工艺满意。
1.6中性点设备安装方案
本阶段设备施工的关键工艺包括:(1)将隔离开关、避雷器运送至安装地点后,检查绝缘子表面清洁状况,在确定无破损与裂纹等质量问题后即可做下一阶段施工,最后经现场施工与清洁确定其性能满足要求后即可。(2)主变中性点设备由5t葫芦吊装就位;(3)严格按照厂家规定的编号安装避雷器,并且连接触面经过处理后满足厂家技术规范等;检查避雷器放电计数动作是否正确,并对装置的接地效果进行评估。
1.7安装后的质量检验
在变压器安装结束后,对施工质量进行性能检验,其中的重点包括:(1)检查接地系统状态,理想的接地系统应确保接地点与接地体连接后不会形成回路,并且满足电网的相关要求。(2)检查油位计、气体继电器以及压力释放阀的信号回路、保护回路接线是否正确等,评估保护装置与断路器的动作。(3)检查绕组的分接直流电阻参数,应确保相同工况下实测值与常见提供的设计值相差不明显。(4)检查变压器的连接组标号或单相变压器引出线的极性必须与设计要求及铭牌上的标记和变压器外壳上的符号相符等。(5)在变压器绝缘性能检测中,应严格按照表1的参数规范。

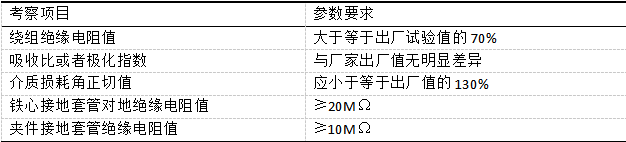

表1 变压器绝缘性能参数要求
2.施工质量管理规范
在水利工程项目机电设备施工管理中,完善质量管理规范有助于进一步提升施工质量,所以在现场施工中应打造质量保障体系,围绕机电设备施工流程划分岗位责任,形成质量监督规范等,通过严格的质量控制,使各岗位能够各司其职。因此为实现该目标,可以根据现场质量控制要求建立质量管理体系,发挥项目经理的领导作用,由质检员、技术人员进行建厂监督等,打造出面向机电设备安装质量控制的纵向管理结构,保证施工质量管理目标的实现。在技术交底过程中应严格落实相关管理规定,如在检测绕组直流泄漏电流期间,应参照GB50150的相关规定施工[3]。
在现场应进一步落实施工质量管理规范,要求工作人员能够做好技术交底工作;在机电设备施工前,班组长的主要负责人员应该听取现场负责人的介绍信息,了解不同施工现场的关键工艺点,并尽早作出工作任务安排等。所有进入施工现场的工作人员应严格佩戴安全工具;在大型设备吊运变压器等环节,应在现场管理人员统一调度安排下施工,保证吊装等施工过程平稳进行。
结束语:在当前水利工程项目中,变压器等大型机电设备的安装具有复杂性,所以为了能够全面提升施工质量,则需要工作人员能够从现场情况入手不断优化施工工艺流程,这样才能提升项目施工质量,有效杜绝质量问题发生。本文所介绍的变压器施工工艺科学有效,满足水利工程施工要求,值得关注。
